標別
第I810R標
業主
交通部高速公路局第二新建工程分局第三工務所
契約工期
1460日曆天
決標日
2025-05-02
開工日
2025-10-18
預定完工日
2030-03-25
承攬金額
2,837,880(仟元)
0.02%
預定進度
0.18%
實際進度

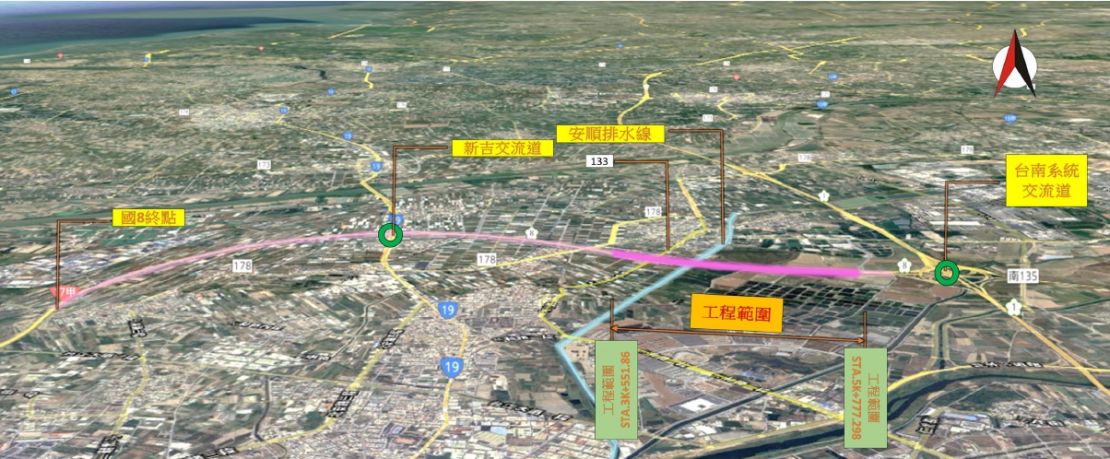

簡介
工程主要工作內容包括國8 主線高架橋及交流道改善工程之主線4 車道跨越南133 路口高架橋及增設西出/東入匝道及主線輔助車道,配合國8 主線立體化高架橋及交流道改善工程暨代辦臺南市政府配合增設匝道及側車道外移工程等,可區分為道路拓寬工程、橋梁工程、擋土牆工程、排水工程及其他附屬工程等,國道8 號橋墩P43 至P49 間之橋下空間新設押磅站,包含進出場道路、機房地磅系統等
